Aktuellt just nu

Nu pågår arbetet med Bölevägens ombyggnad. Entreprenören BIMAC:s platschef Peter Andersson beskriver här fortlöpande pågående och planerade arbeten. Eftersom ombyggnaden av vatten- och avloppsledningarna kräver djupa schakter kommer det stundtals vara besvärligt att ta sig fram i området. Samtliga entréer och infarter ska vara tillgängliga under ombyggnaden. Entreprenören kommer informera respektive fastighetsägare eller verksamhet minst 5 dagar innan arbete som berör dennes fastighet påverkas.

Då Bölevägen stängs av för genomfartstrafik uppmanar vi alla att välja en alternativ väg samt respektera skyltning och förbiledningar. Vi ber om överseende med de olägenheter som dessa arbeten föranleder.

Vakin skickar ut SMS vid VA-driftstörningar. Fastighetsägare och verksamhetsutövare kan då, i anslutning till projektet, gå in och registrera sig i en SMS-tjänst: vakin.se/sms Länk till annan webbplats, öppnas i nytt fönster.

Omledning av trafik

Bölevägen är öppen för genomfartstrafik från den 29 november 2024, men våren 2025 kommer arbeten att återupptas.

Kartan nedan visar vilka vägar som är öppna för allmän trafik under ombyggnationen. Kartan uppdateras vid förändringar.

Vi påminner om att vara ute i god tid och visa hänsyn vid de nya genomfarterna. På så sätt kan vi minska risken för olyckor och onödiga störningar.

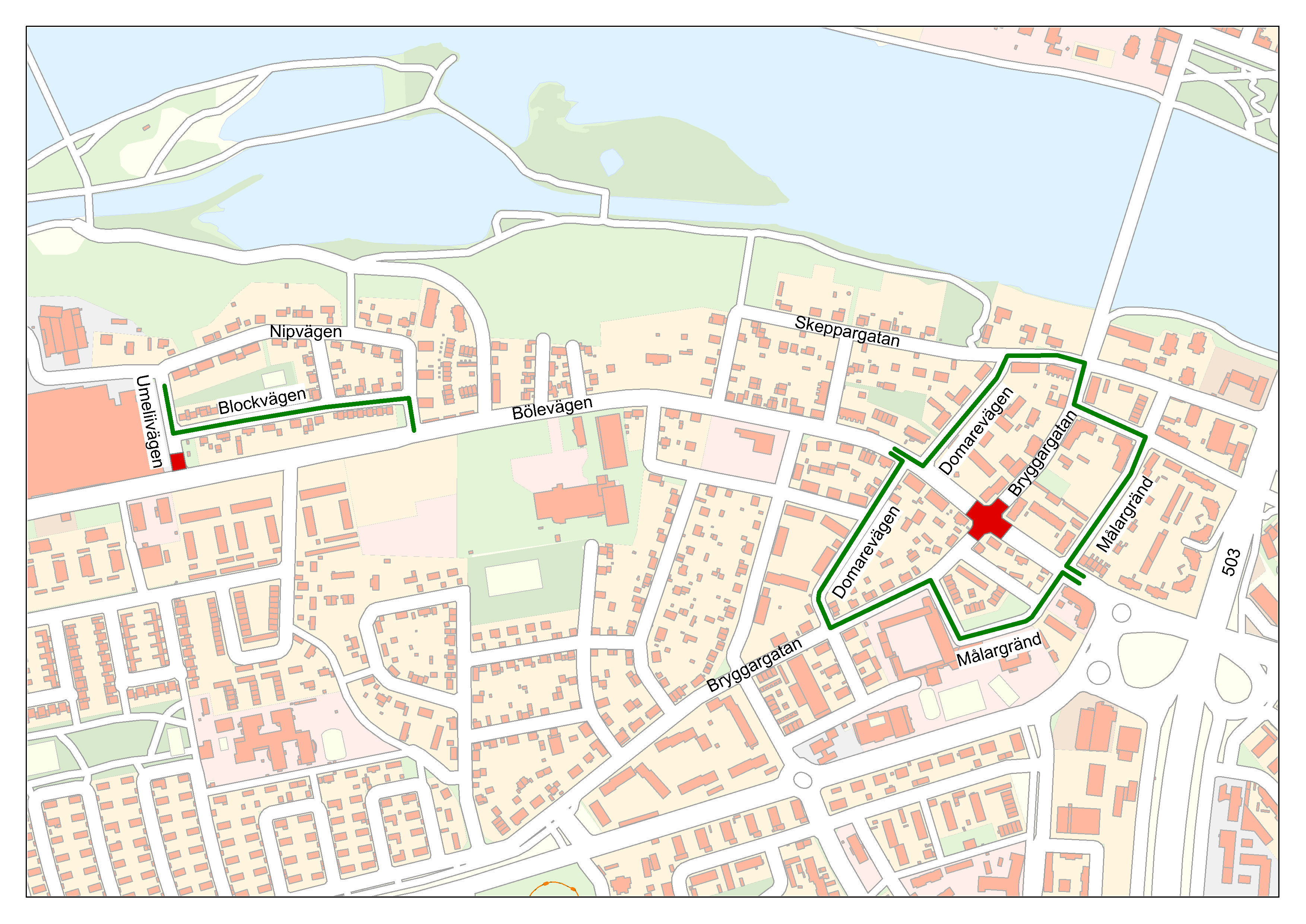

Karta över Bölevägen i UmeåFörstora bilden

Kartan visar vad som är öppet respektive stängt längs och i anslutning till Bölevägen under vintern 2024-2025.

Vecka 48

  • Fredag 29/11 öppnas Bölevägen för genomfartstrafik och kommer att vara öppen tills arbeten drar igång igen våren 2025.
  • Vägen är öppen för genomfartstrafik men ingen gång- cykelbana eller trottoar kommer att plogas.
  • Arbeten kring belysning och skyltar fortsätter några veckor till.
  • Information om hur arbetet kommer att fortlöpa meddelas innan start 2025.

Vecka 47

  • Nya vägskyltar, distansering av brunnar och inkoppling av belysningsstolpar ska monteras längs med vägen.
  • Vägen in från rondellen öppnas för trafik i bägge riktningarna under vecka 47-48.
  • Bölevägen öppnar för genomfartstrafik när vägen är återfylld, belysningen driftsatt och skyltar är monterade. Det beräknas ske i slutet av november.
  • Gräv- och fyllningsarbeten i de nya parkmiljöerna som ska skapas intill Bölevägen är påbörjade.
  • Planteringar och utrustning färdigställs under 2025.

Vecka 44

  • All asfaltering som ska ske innan vinteruppehållet är klar. Under vecka 44-45 justeras kanter för att underlätta vinterunderhåll av vägen.
  • Rondellen planeras att öppnas för in- och utfart någon gång mellan vecka 44-45.
  • Grävarbetet mellan Engelska skolan och Lektorsgränd är klart. Nu kvarstår arbeten intill fastigheterna inför att koppla in det nya vatten- och avloppsnätet. Arbetet flyter på enligt plan. När inkopplingen är klar ska vägen återställas och sen öppnas för genomfartstrafik under vintern.
  • Längs med cykelbanan sker grovåterställning och det kommer pågå ett par veckor framöver.
  • Om vädret tillåter kommer det påbörjas arbete för de nya parkmiljöerna som ska skapas intill Bölevägen. Planteringar och utrustning färdigställs under 2025.

Vecka 43

  • Under veckan asfalteras resterande lager asfalt som inte utfördes på grund av regnet. Även sträckan mellan Bryggargatan och rondellen asfalteras.
  • Det stora grävarbetet fortlöper mellan Engelska skolan och Lektorsgränd. All genomtrafik kommer fortsatt vara avstängd i några veckor framöver. Vägen öppnas för genomfartstrafik under vinterperioden.
  • Återställning och diverse arbeten intill fastigheter längs med gång- och cykelbanan pågår i några veckor framöver.

Vecka 42

  • Nu är det första lagret av asfalt utfört mellan Umeliivägen och Laxgränd samt mellan Lektorsgränd och Bryggargatan. Till följd av de stora regnmängderna under veckan har det andra lagret asfalt inte kunnat läggas på direkt. Nästa lager planeras in att läggas så fort det är möjligt. Vi ber om överseende med att det är fartgupp vid alla anslutande vägar ett tag framöver.
  • Mellan rondellen och Bryggargatan pågår finjustering av vägbanan och förhoppningen är fortfarande att få till en asfaltering före vintern om vädret tillåter. Oavsett asfaltering kommer vägen att öppnas för trafik under vinterperioden.

Vecka 41

  • Vägbanan mellan Umeliivägen och och Laxgränd håller på att justeras inför asfaltering som är planerad att påbörjas under vecka 41.
  • Vägbanan mellan Bryggargatan och Lektorsgränd justeras inför asfaltering som planeras vara klar under veckorna 41–42.
  • Mellan rondellen och Bryggargatan är alla vatten- och avloppsledningar växlade in till fastigheterna. Nu kvarstår återfyllning och finjustering av vägbanan inför en asfaltsbeläggning innan vintern, om vädret tillåter. Oavsett asfaltering kommer vägen att öppnas för trafik under vinterperioden.
  • Det stora grävarbetet fortsätter mellan Engelska skolan och Lektorsgränd. Arbetet flyter på enligt plan. All genomfartstrafik är fortsatt avstängt i några veckor framöver. Vägen kommer att öppnas för genomfartstrafik under vinterperioden.

Vecka 40

  • Det stora grävarbetet fortsätter utanför Engelska skolan och rör sig upp mot Furugränd. Därför stängs gång- och cykelvägen av för genomfartstrafik på måndag 30 september och fortsätter vara stängd i några veckor framöver. Arbetet gör också att fordonstrafik till Engelska skolan bara blir möjligt från väster via Volvo.
  • Vatten och avloppsanslutningarna är utförda till fastigheterna mellan Domarevägen och Lektorsgränd. Groparna håller på att fyllas igen och vägen justeras inför asfaltering som sker inom kort.
  • Mellan rondellen och Bryggargatan ska kontroller göras innan vatten- och avloppsledningarna kan växlas in till fastigheterna. När de är godkända växlas ledningarna in och vägen justeras inför asfaltering.
  • Vägen mellan Umeliivägen och och Laxgränd justeras inför asfaltering som sker inom kort. Nya belysningsstolpar monteras allt eftersom övriga arbeten blir färdiga.

Vecka 38

  • Alla spill- och dagvattenanslutningar är utförda till fastigheterna mellan Domarevägen och Lektorsgränd. Inkopplingsarbetena av den nya vattenledningen är planerad att påbörjas under vecka 39. När det är färdigt kommer de gropar intill vägen att återfyllas samt justeras inför asfaltering.
  • Mellan rondellen och Bryggargatan kvarstår kontrollarbeten innan vatten och avloppsledningarna kan växlas in till fastigheterna. När de är godkända växlas ledningarna in och vägen justeras inför asfaltsbeläggning.  Just nu ser det stökigt ut längs med Bölevägen men inom en snar framtid är alla gropar återfyllda och vi har en ny väg att köra på.
  • Det stora grävarbetet fortskrider utanför Engelska skolan och rör sig upp mot Furugränd. Fordonstrafik till Engelska skolan fortsätter att endast vara möjligt från Väster via Volvo. Gång och cykliser kommer fortsatt kunna nyttja bägge sidorna.
  • Nya belysningsstolpar monteras och driftsätts allt eftersom vi blir färdiga med övriga arbeten.
  • Umeå Energi Fjärrvärme och Elnät är verksamma inom Bölevägen med arbeten på befintligt och nytt nät. Inkopplingar sker varje vecka framöver. Umeå Energi har bytt ut stora delar av ledningsnätet i höjd med Engelska skolan.

Vecka 36

  • Vatten och avloppsnätet är snart klart att kopplas in till alla fastigheter mellan Domarevägen och Lektorsgränd. Enstaka kontrollarbeten kvarstår på vattenledningen för att säkerställa att den nya ledningen håller den kravställda kvaliteten för att få tas i bruk. Inkopplingsarbetena påbörjas troligtvis under vecka 37. När det är färdigt fylls och justeras gropar intill vägen inför asfaltering.
  • Väg- och arbeten med vatten och avlopp pågår mellan rondellen och Bryggargatan. Vatten och avloppsarbeten mellan Målargränd och Bryggargatan har kommit mer än halvägs. Vägen justeras inför asfaltering när arbeten med vatten och avlopp och gatuarbetena är utförda.
  • Ett stort grävarbete pågår utanför Engelska skolan och fortgår upp mot Furugränd. Fordonstrafik till Engelska skolan är från och med måndag vecka 36 endast möjligt från väster vid Volvo. Fotgängare och cyklister kan fortsatt använda bägge sidorna. Detta görs som en försiktighetsåtgärd för allas säkerhet tillsammans med ledningen på skolan.
  • Nya belysningsstolpar monteras och driftsätts allt eftersom övriga arbeten blir färdiga.
  • Umeå Energi Fjärrvärme och Elnät är verksamma inom Bölevägen med arbeten på befintligt och nytt nät. Inkopplingar sker varje vecka framöver.

Vecka 34

  • Mellan Domarvägen - Furugränd är nästan all grävning utförd. Nu kvarstår bara grävning för att koppla in alla fastigheter till det nya vatten och avloppsnätet. Dessa arbeten kommer att pågå mellan veckorna 35-38. Efter det börjar vägen justeras inför beläggning.
  • Väg-, vatten och avloppsarbeten pågår mellan rondellen och Bryggargatan. Vi har kommit mer än halvvägs nu med Vatten och avloppsarbeten mellan Målargränd - Bryggargatan. Lika så här kommer vägen att justeras inför beläggning när VA och gatuarbetena är utförda.
  • På måndag V35 så kommer det stora schaktarbetet påbörjas utanför Engelska skolan igen och fortgå upp mot Furugränd. Infart till Engelska skolan kommer inledningsvis att vara möjligt från respektive sida av Bölevägen men på sikt kommer det endast att vara möjligt för fordonstrafik att köra från Väster vid Volvo. Vi meddelar allmänheten när det börjar närmas sig.
  • Nya belysningsstolpar monteras och driftsätts allt eftersom vi blir färdiga med övriga arbeten.
  • Umeå Energi Fjärrvärme och Elnät är verksamma inom Bölevägen med arbeten på befintligt och nytt nät.

Vecka 33

  • Väg-, vatten- och avloppsarbeten pågår mellan Svedjebacken - Furugränd. Cirka 40 meter grävning kvarstår innan inkopplingsarbeten av det nya vatten- och avloppsnätet mellan Domarvägen och Furugränd kan påbörjas. Dessa arbeten pågår mellan vecka 34-38 och därefter justeras vägen inför beläggning.
  • Väg-, vatten och avloppsarbeten pågår mellan rondellen och Bryggargatan. När det är klart justeras vägen inför beläggning.
  • I slutet av vecka 34/början av vecka 35 påbörjas grävarbeten utanför Engelska skolan igen och fortgår upp mot Furugränd. Infart till Engelska skolan kommer inledningsvis att vara möjligt från respektive sida av Bölevägen. På sikt är det endast möjligt för fordonstrafik att köra från väster vid Volvo. Mer information kommer i samband med detta.
  • Nya belysningsstolpar monteras och driftsätts allt eftersom.
  • Umeå Energi Fjärrvärme och Elnät är verksamma inom Bölevägen med arbeten på befintligt och nytt nät.

Vecka 32

  • Väg-, vatten- och avloppsarbeten pågår mellan Svedjebacken och Furugränd. Cirka 100 meter grävning kvarstår innan inkopplingsarbeten av det nya vatten- och avloppsnätet mellan Dommarvägen och Furugränd kan påbörjas.
  • Väg-, vatten- och avloppsarbeten pågår mellan rondellen och Bryggargatan. När arbetet är slutfört ska vägen justeras inför beläggning.
  • Umeå Energi Fjärrvärme och Elnät är verksamma inom ombyggnaden av Bölevägen med arbeten på befintligt och nytt nät.

Vecka 22-23

Bölevägen Östra

  • Väg- samt vatten och avloppsarbeten pågår mellan Svedjebacken-Lektorsgränd.
  • Vi har tagit fram det berg som är i vägen för vatten- och avloppsarbeten utanför Bölevägen 33 och till veckan påbörjas borrning och sprängarbeten. Då placeras vakter och vibrationsmätare ut.
    • Före sprängning ljuder en varning med korta ljudstötar. Efter sprängningen ljuder en lång sammanhängande ljudsignal som signalerar att sprängningen är över.
  • Korsningen vid Målargränd/Bölevägen samt utfarten till rondellen stängs av.
  • Bryggargatan är fortsatt öppen för gång och cykel samt fordonstrafik.
  • Grävning samt arbete med vatten och avlopp utförs inom området.
  • Gång- och cykeltrafik kan passera vid rondellen till viadukten eller cykelvägen in mot lägenhetshusen, men inte genom Bölevägen.

Bölevägen Västra

  • Asfaltering är utförd mellan kurvan vid Volvo fram till korsningen Umelivägen. Vi hoppas att det känns bra för er som nyttjar vägen. Nu börjar man se att en ny gata tar form.

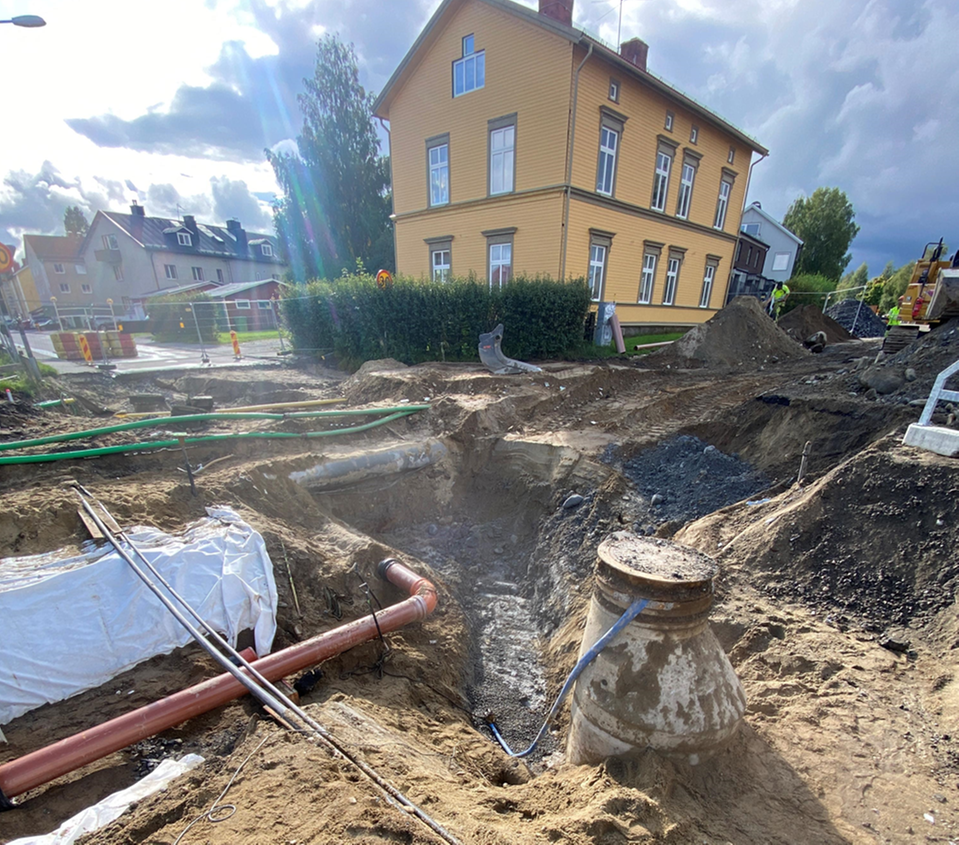

  • Vatten- och avloppsarbeten är utförda efter Nipvägen. Vi hade två mindre läckor som försenade oss på grund av en gammal ledning som gick sönder. Det som kvarstår nu är att fylla en ny överbyggnad samt några fjärrvärmearbeten som utförs av Umeå Energi.
  • När arbetet med ledningar, belysning och vägöverbyggnad är färdigt öppnar delar av vägen för fordonstrafik.

Pågående arbete med väg, vatten och avlopp.

Vecka 21

Bölevägen Östra

  • Väg-, vatten- och avloppsarbeten pågår mellan Svedjebacken och Lektorsgränd.
  • Arbetet med vatten och avlopp vid korsningen Bölevägen/Kronovägen är snart färdigt.
  • Berg i schakten försvårar arbetet.

Bölevägen Västra

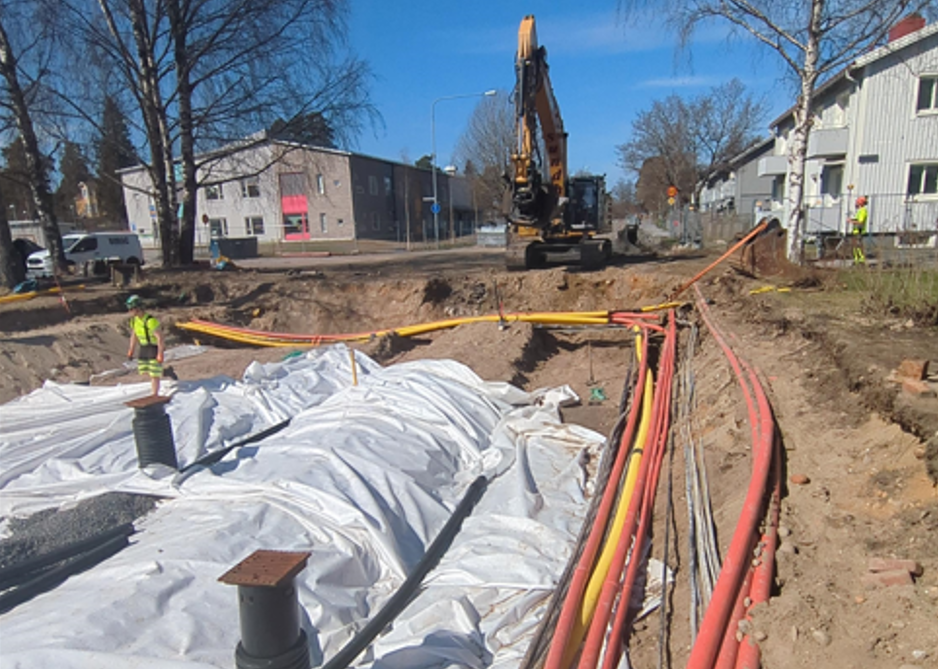

  • Grävning samt vatten- och avloppsarbeten pågår vid korsningen Nipvägen/Blockvägen.
  • Asfaltering av vägen mellan kurvan vid Volvo till Umelivägen planeras att utföras under vecka 22.

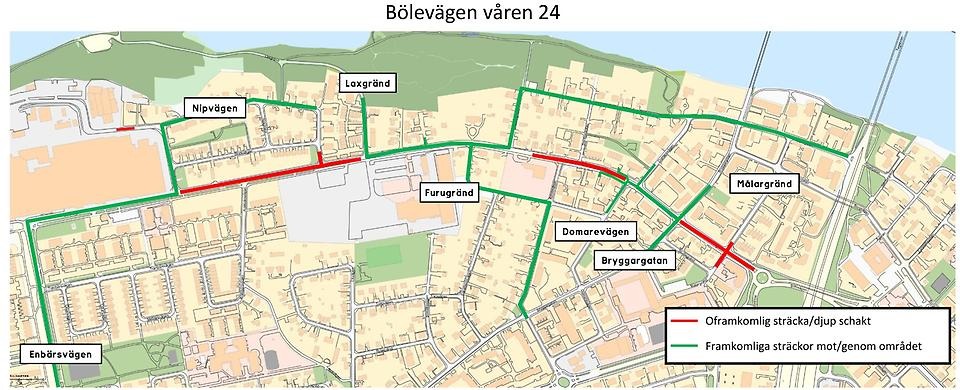

Kartbild av Bölevägen vintern 2023/2024. Klicka på bilden för att förstora.

Vecka 19

Bölevägen Östra:

  • Väg- samt vatten- och avloppsarbeten är påbörjade mellan Svedjebacken-Lektorsgränd. Vi tackar för att ni respekterar vår avspärrning.
  • Vägar och potthål på övriga vägar justeras allt eftersom nu när solen smälter bort den kvarvarande snön.

Bölevägen Västra:

  • Just nu pågår vatten- och avloppsarbeten mellan Laxgränd och Nipvägen (in till korsningen mot Blockvägen).
  • Vi har städat upp och grovjusterat vägarna som är urgrävda så det ska vara enklare att köra inom området. Vi har återmonterat staket och sått in gräs på de fastigheter där vi utförde vatten- och avloppsarbeten förra säsongen.
  • Vi håller även på att planera in den första asfalteringen som skall ske inom området.

Vecka 18

Bölevägen Östra:

  • Till veckan påbörjas väg- och vatten och avloppsarbeten mellan Svedjebacken-Lektorsgränd.
  • För att ta sig till Hanskogs, Laxgränd eller Engelska skolan kör du vägen via Furugränd eller Lektorsgränd.

Bölevägen Västra

  • Arbeten har redan påbörjats här. Vi har flyttat en stenmur på Bölevägen 38, håller på med kanalisation efter vinterns vatten och avloppsarbeten samt påbörjat ny arbeten.
  • Till veckan påbörjas väg och vatten och avloppsarbeten mellan Laxgränd och Nipvägen (in till korsningen mot Blockvägen).
  • Justering och städning av vägar sker allt eftersom det töar fram.

Vecka 10

  • Arbetet börjar avta på grund av vinteruppehåll. Uppstart igen i april/maj beroende på snömängd och tjäle.
  • Vi förbereder för att släppa igenom gång- och cykeltrafik genom hela Bölevägen under vårt vinteruppehåll. Vår förhoppning är att det ska underlätta för samtliga gång och cykelresenärer.
  • Vår underentreprenör Pollex utför nu relining på vissa sträckor, detta kan medföra vissa mindre störningar under kortare perioder.
  • Efter önskemål från många cyklister kommer vi att fortsätta vinterväghålla gång- och cykelbanan mellan Nipvägen och Strandpromenaden hela denna vintersäsong.

Vecka 6

  • Arbetet med relining av både befintliga dag-/spillvattenledningar i Bölevägen pågår nu förfullt samt grävning för nytt vatten och avlopp mellan Nipvägen och Umelivägen utefter Bölevägen. Vatten- och avloppsgrävningen mellan Bölevägen och Bölevägen är nu avklarad och det innebär att vi nu på tisdag den 6 februari kommer att öppna Bölevägen fram till korsningen Laxgränd/Bölevägen, enligt bifogad bild.
  • Den provisoriska vägen från Nipvägen till Laxgränd kommer att fortsatt vara öppen under de kommande två veckorna men då enbart för gång- och cykeltrafik. Efter det kommer vägen ej att vinterväghållas. Mer information gällande exakt datum samt ny dragning för tillfällig gång- och cykelväg  kommer i kommande nyhetsbrev.

Vecka 3

  • Vi har nu påbörjat relining av både befintliga dag-/spillvattenledningar i Bölevägen. Arbetet kommer att pågå under kommande månader.
  • Vi arbetar även med vatten- och avloppsschakt mellan Nipvägen och Laxgränd efter Bölevägen.
  • Under kommande  vecka kommer vi att återfylla vatten- och avloppsschakten vid Bölevägen och Bölevägen, så förhoppningsvis kan vi inom kort öppna korsningen Laxgränd/Bölevägen och därmed ta bort den provisoriska vägen från Nipgränd till Laxgränd.

Vecka 52

  • I skrivande stund pågår vatten- och avloppsarbeten efter Bölevägen, mellan Nipvägen och Bölevägen.
  • Den tillfälliga belysningen är nu borttagen eftersom många av de nya belysningsstolparna nu har börjat lysa.
  • Under mellandagarna pågår inget arbete utan vi är åter i gång den 8 januari 2024.
  • I januari fortsätter vi med vatten- och avloppsarbeten och relining av både befintliga dag-/spillvattenledningar kommer att utföras.

Vi önskar er en trevlig jul!

Vecka 48

Förtydligande kring omledning av trafik

Möjligheten till motorfordonspassage längs strandpromenaden stängs omgående.

Vi är tvungna att stänga möjligheten att köra bil längs cykelvägen mellan Laxgränd och Skeppargatan eftersom antalet fordon som nyttjar denna sträcka är alldeles för stort. Säkerheten för oskyddade trafikanter måste prioriteras.

Angöring till Laxgränd blir fortsättningsvis endast via Nipvägen.

Vi påminner om att vara ute i god tid och visa hänsyn vid de nya genomfarterna. På så sätt kan vi minska risken för olyckor onödiga störningar.

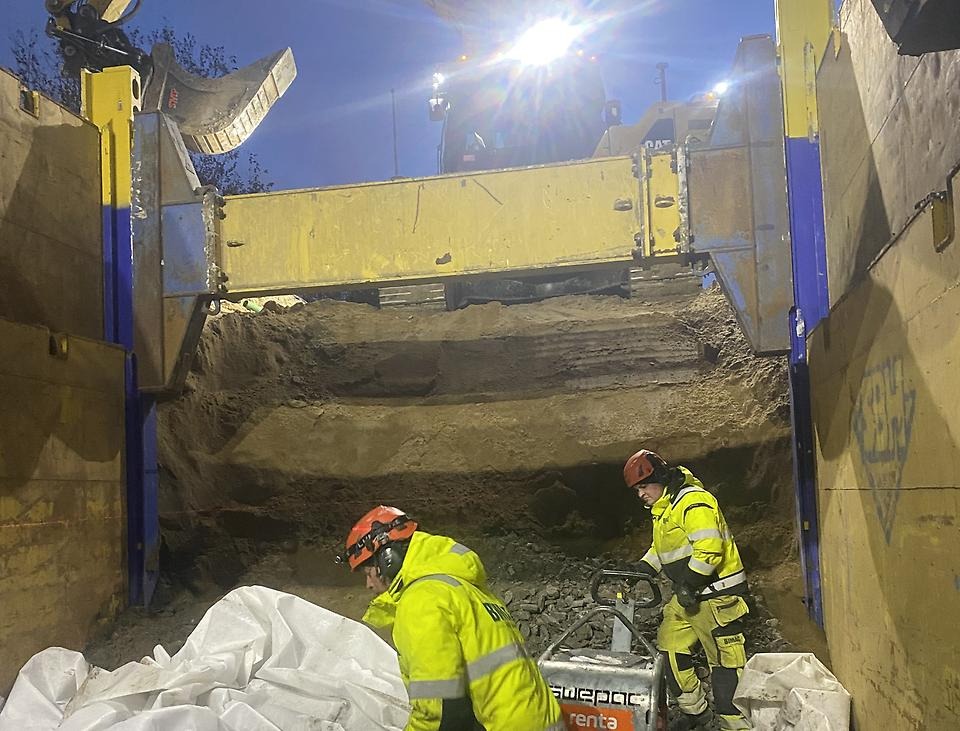

Bilden visar den spont vi använder oss av för att kunna arbeta säkert.

Vecka 47

  • Nu pågår arbetet med att förlägga en dagvattenledning och en spillvattenledning i Laxgränd. Vi använder oss av spont då utrymmet och andra förhållanden inte medger schakt med slänt.
  • Vi håller även på med VA-/och gatuschakt mellan Svedjebacken-Kronovägen.
  • Sedan pågår arbetet med att byta ut den tillfälliga belysningen till den nya permanenta och allt eftersom tänds de nya belysningsstolparna.

Vecka 46

Förtydligande kring omledning av trafik

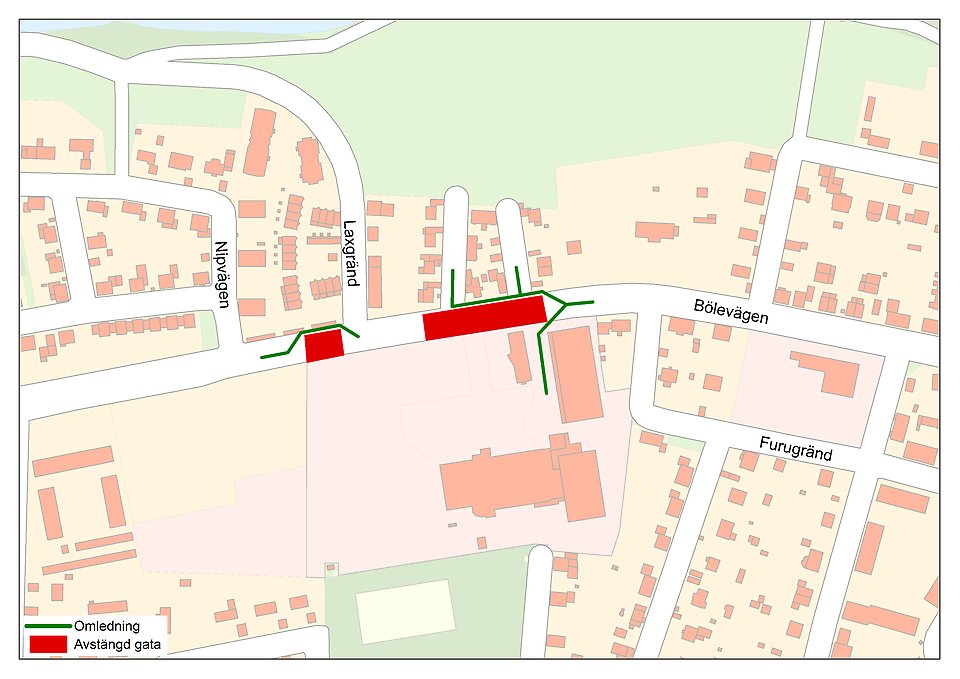

Kartan ovan visar vilka vägar som kommer vara öppna för allmän trafik under vintersäsongen. Röd markering visar avstängda sektioner av gata.

Laxvägen provisorisk väg mot Nipvägen

Du som bor längs Laxgränd behöver komma ihåg att din utfart under denna tid är provisorisk väg upp mot Nipvägen. Strandpromenaden är endast tänkt som ett alternativ att endast nyttja då provisorisk utfart ej är framkomlig. Vid sådana fall är det låg fart som gäller för bilburen så att övrig gång- och cykeltrafik längs sträckan ska känna sig trygga.

Vi påminner om att vara ute i god tid och visa hänsyn vid de nya genomfarterna. På så sätt kan vi minska risken för olyckor onödiga störningar.

Vecka 45

  • Nya omledningar från och med 7 november. Se www.umea.se/bolevagen
  • Vi påminner om att vara ute i god tid och visa hänsyn vid de nya genomfarterna. På så sätt kan vi minska risken för olyckor onödiga störningar.

Vecka 43

  • Just nu pågår montering av de nya belysningsfundamenten och vi kommer inom kort att börja montera belysningsstolpar med nya armaturer.
  • Den nuvarande tillfälliga belysningen kommer att ersättas genom att vi driftsätter den nya belysningen, förhoppningsvis lyser den nya belysningen inom kort.
  • Vi fortsätter att arbeta med vatten- och avlopp-/och gatuschakt för nya Bölevägen. Bryggargatan och Domarvägen kommer att öppnas för genomfartstrafik inom de kommande veckorna.
  • Under november kommer vi börja med vatten- och avloppsarbeten i Laxgränd. Detta arbete kommer att få konsekvenser för genomfartstrafik.
  • Vi kommer i samband med vatten och avloppsarbetena att presentera en ritning/TA-plan där avstängningar och tillfälliga vägar visualiseras. Så håll utkik efter kommande nyhetsbrev.

Bilden visar barnen när de planterade blomsterlök i parken närmast Enbärsvägen.

Vecka 42

  • Vecka 42 planterade barn från Böle Förskola och Internationella Engelska skolan under handledning av kommunens parkdriftspersonal blomsterlök i parken närmast Enbärsvägen.
  • Till våren kommer vildtulpan, vit balkansippa och snökrokus att blomma i parken.Sedan tidigare har vi planterat fruktträd och buskar samt lagt ut stockar av olika träslag i ett hexagonmönster.
  • Alla stockar går att sitta eller balansera på, en del av dem kommer också att borras i så att de blir insektshotell.
  • Detta är en del av EU Horizon 2020-projektet GoGreenRoutes som syftar till att föra in mer natur i staden och öka invånarnas hälsa och välbefinnande.

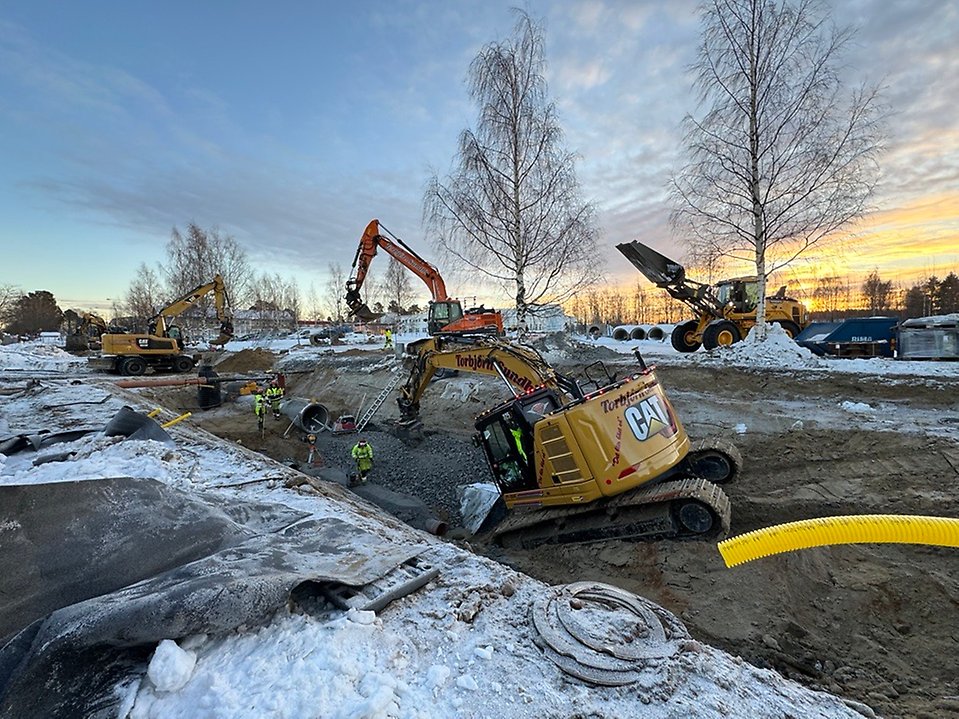

Pågående grävarbete.

Vecka 35

  • Vi håller på med grävarbeten för nytt vatten och gata samt gata utanför Volvo och korsningen Domarvägen.
  • Trafik har lagts om till Olles kiosk via Enbärsvägen.
  • Inom de närmsta veckorna kommer det påbörjas förgrävning av befintliga vatten och avloppsanslutningar för att kontrollera så att det går att bygga ihop med nytt vatten och avlopp.
  • Vi sorterar befintligt material (grus) där delar av materialet återanvänds i projektet.
  • Vi får fortsatt leveranser av material som kommer att placeras inom arbetsområdet.

Var gärna ute i god tid och kör extra försiktigt i området med hänsyn till skolbarn och den nedsatta framkomligheten. Tack!

Vecka 22

  • Vi arbetar i korsningen Bölevägen/Bryggargatan där nytt vatten och avlopp ansluts mot befintligt. Hela korsningen är avstängd och omledning för gång- och cykeltrafik sker via Målargränd.
  • Vi kommer att borra en ny 600 meter lång vattenledning i Bölevägen under vecka 22.
  • Grävarbeten för nytt vatten och avlopp samt gata på sektionen utanför Volvo.
  • Befintligt material (grus) kommer att sorteras med start vecka 22.

Vecka 19

  • Entreprenören fortsätter med rivning och demontering av befintlig gata, gång- och cykelväg, grönytor samt vatten och avlopp.
  • Förgrävning av befintliga vatten- och avloppsledningar görs för att kontrollera anslutningsnivåer/dimensioner/material.
  • Leveranser av material kommer att placeras inom arbetsområdet.
  • Grävarbeten för nytt vatten och avlopp samt gata utanför Volvo.
  • Svetsning av ny vattenledning kommer att påbörjas.

Vecka 18

  • För att kunna utföra ombyggnaden kommer entreprenören behöva demontera dom flesta bullerskydd, plank och stängsel som angränsar mot Bölevägen. Dessa kommer att återmonteras eller ersättas med nya om de är i för dåligt skick. Även markytor som påverkas av arbetena kommer att återställas till ursprungligt skick.
  • Se karta för åtkomst till Bölevägen för boende under etapp 1 här

Vecka 17

  • Påbörjar rivning och demontering enligt bygghandlingar. BIMAC kommer att informera fastighetsägarna om vad dessa arbeten avser innan de påbörjas.
  • Inmätning av befintliga förhållande och utsättning av vissa delar av projektets omfattning.
  • Uppställning av byggskylt.
  • Förberedande arbeten inför uppställning TA-plan/avstängning av vägar.
  • Syn av arbetsområdet tillsammans med beställare.
  • Arbete med etableringsytor.
